電力業務許可證的申請和辦理流程

  2021-10-14 08:58:19    4162     眾聚企服

一 什么是電力業務許可證,哪些企業需要申請該資質

電力業務許可證分為發電、輸電、供電三個類別,一般需要申請電力業務許可證的單位有三類:


1 發電類的電力業務許可證申請單位

(1)公用電廠;
(2)并網運行的自備電廠;
(3)國家能源局規定的其他企業

2 輸電類的電力業務許可證申請單位


(1)跨區域經營的電網企業;
(2)跨省、自治區、直轄市經營的電網企業;
(3)省、自治區、直轄市電網企業;
(4)國家能源局規定的其他企業。

3  供電類的電力業務許可證申請單位

(1)省轄市、自治州、盟、地區供電企業;
(2)縣、自治縣、縣級市供電企業;
(3)國家能源局規定的其他企業。





二   電力業務許可證的申請和辦理流程

電力業務許可證辦理流程主要包括申請材料提交、申請材料審查、作出許可決定三個環節。

1)申請材料提交

申請人確定申請事項并根據填報要求網上提交或提供書面申請材料。

(2)申請材料審查


派出能源監管機構確定其是否符合法定行政許可條件和標準,對申請材料進行受理審查。經受理審查,申請事項
不屬于本機構職權范圍的,應向申請人出具《不予受理行政許可決定書》;材料不齊全或者不符合法定形式的,應在申請人提交申請材料之日起 5 個工作日內出具《行政許可材料
補正告知書》;材料齊全且符合法定形式的,受理申請并出具《行政許可受理單》。行政許可申請正式受理后,派出能源監管機構對申請材料進行審查,必要時進行現場核查。

(3)作出許可決定

派出能源監管機構根據申請材料審查情況,作出準予許可或者不予許可的決定。對于準予許可的,出具《準予行政許可決定書》并頒發電力業務許可證;不予許可的,出具《不
予行政許可決定書》。

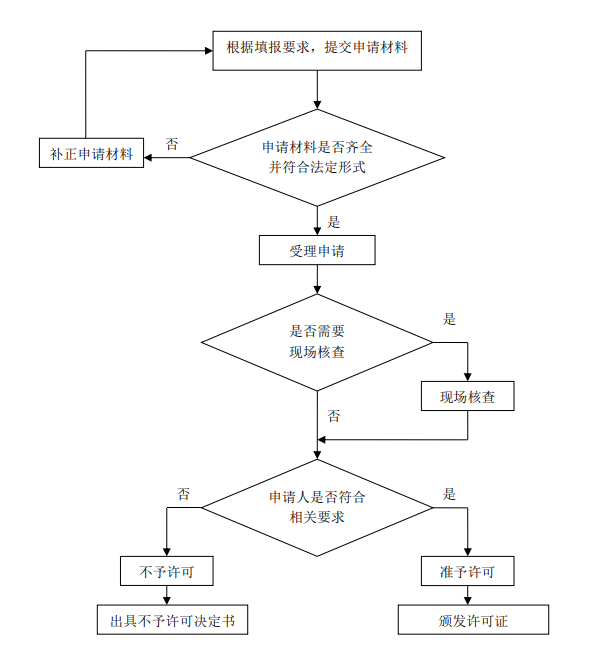

許可證辦理流程如下圖所示:



三  許可證審批時限是多久?

(1)許可新申請、變更的,自受理申請之日起 20個工作日內完成申請審查,并作出是否準予許可、變更的決定。如 20 個工作日內不能作出決定的,經派出能源監管機構負責人批準后延長 10 個工作日。

(2)許可證補辦的,自受理申請之日起 15 個工作日內完成。




相關推薦:


承裝(修、試)電力施工許可證的辦理條件

眾聚小課堂:承裝修試電力資質變更需要提供哪些材料?


承裝類-承裝修試電力設施許可證辦理指南





Tag標簽:

業務推薦

主站蜘蛛池模板: 亚洲综合在线视频| 亚洲色图综合网| 综合激情五月综合激情五月激情1| 欧美日韩亚洲乱国产综合| 91成人亚洲综合欧美日韩| 日韩无码系列综合区| 色欲天天天综合网| 亚洲综合另类小说色区色噜噜| 国产精品亚洲综合久久| 亚洲熟女乱综合一区二区| 一本久久知道综合久久| 人人狠狠综合久久88成人 | 狠狠色狠狠色综合日日不卡| 国产成人综合洲欧美在线| 色噜噜狠狠色综合日日| 亚洲综合图色40p| 欧美亚洲日本国产综合网| 青青青伊人色综合久久| 国产综合色产在线精品| 亚洲五月综合缴情在线观看| 五月婷婷综合免费| 99久久综合国产精品二区| 亚洲综合精品网站| 亚洲色欲久久久久综合网| 色综合天天做天天爱| 色久综合网精品一区二区| 偷自拍视频区综合视频区| 婷婷综合激情| 欧美综合自拍亚洲综合图片区| 色噜噜成人综合网站| 久久综合久久美利坚合众国| 久久综合久久综合久久综合| 伊人情人综合成人久久网小说| 亚洲综合久久综合激情久久| 色婷婷久久综合中文久久蜜桃av| 欧美色综合久久久久久| 欧美亚洲日本国产综合网| 欧美综合在线观看| 亚洲情综合五月天| 国产综合欧美| 伊人网综合影院|
